客戶名稱與簡介
中國西電集團是國內最具規模、成套能力最強的中壓、高壓、超高壓、特高壓交直流輸配電設備和其他電工產品的研發制造、實驗檢測和服務基地。是首批國家級知識產權示范企業,先后多年位居中國電氣百強企業之首。
項目建設背景、痛點、目標
中國西電(中國西電、西電集團)以“數字西電三年行動”建設為契機,引入國際先進的項目管理理念和行業最佳實踐,建設中國西電工程項目管理系統,全面提升項目管理水平。順應公司的戰略發展,支撐組織管控和變革,并運用信息化手段將先進的項目管理流程固化下來,用制度確保流程的規范運行,逐步建立科學、全面的信息化業務支撐體系。
簡要建設歷程
西電PMS系統項目2024年3月正式簽約啟動,經過上下一致努力,2024年5月31日PMS系統在企業正式上線運行,覆蓋投標立項、項目策劃、進度管理、成本控制、項目資金、采購供應鏈、質量安全等模塊。截至2024年8月,試點單位西電新能源完成79個工程項目的系統錄入工作,其中包括16個預投標或正在投標的項目、63個已簽約項目(含在建項目41個,基本完工及歷史項目22個)。2024年9月完成西電電力系統、西電智慧能源的推廣上線,目前應用情況良好。
建設成果總結
西電PMS系統覆蓋投標立項、項目策劃、進度管理、成本控制、項目資金、采購供應鏈、質量安全等核心模塊。系統旨在通過從項目招標到竣工全過程全要素的管理,集成數字化應用,支撐企業管理發展決策和企業經營決策,經過數據提煉和經驗數據的沉淀對企業體系、標準、規范、制度進行持續改進,來反向服務于項目管理,幫助公司應對項目管理中的復雜性與多變性。

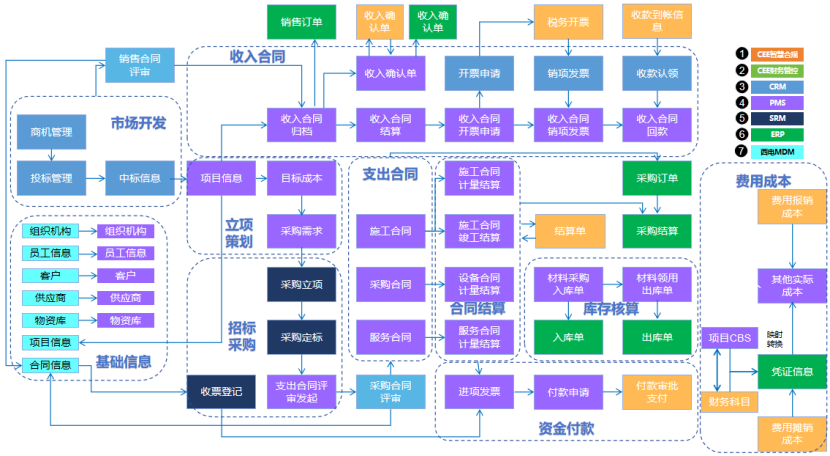

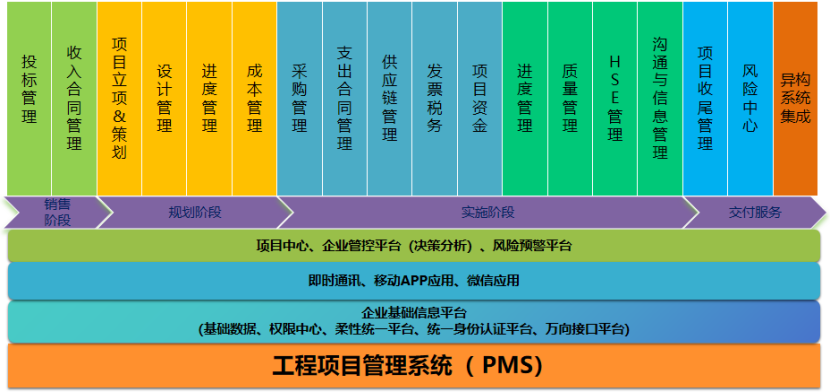

圖1:西電PMS系統架構
PMS系統圍繞項目管理的四條主線:進度主線、成本主線、資源主線、資金主線進行整體規劃。管理橫向到邊、縱向到底,打通項目管理三層級:公司層級、子企業層級、項目部層級。
市場開發為源頭,基于企業客戶庫,對有效商機進行跟蹤,獲取投標機會,參與項目投標。通過PMS系統使市場營銷部門、工程管理部門、采購部門、合規法務部門、財務部門等充分參與投標階段的評審,識別及有效控制投標項目風險。跟蹤投標過程中的保證金、保函的及時收回。測算投標成本、中標利潤率,與項目實施業務緊密銜接。積累投標報價、標書模板,并進行企業投標分析。

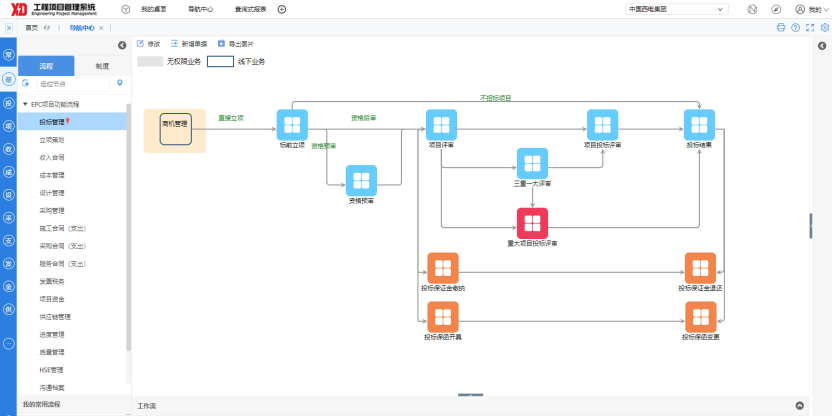

圖2:投標管理流程導航
進度管理為主線,以項目進度計劃驅動,進行項目實施業務開展及完成進度反饋。進度計劃關聯項目WBS維度,與項目收入、成本預算、實際成本等進行管理維度統一,實現進度驅動的成本贏得值分析、產值偏差等分析。
成本預算作控制,按ERP項目的特點,項目成本預算分為三個階段分別是:投標成本預算、目標成本預算、施工圖預算。其中目標成本為項目成本預算管控基準,實現以預算控采購、采購定合同、合同控結算、結算掛應付、資金計劃控支付,實現成本的過程可控。對成本的分析基于投標成本預算、目標成本預算、施工圖預算實現“三算三比”,即:投標成本預算與目標成本預算對比項目目標利潤與投標利潤提升率;目標成本預算與施工圖預算準確性分析;目標成本與實際成本發生偏差分析。
資源供應全過程,資源以采購為源頭,進行采購計劃編制,以驅動進行采購需求發起,通過與SRM系統集成完成采購需求推送及定標結果獲取,依據定標結果進行合同簽訂。采購業務支持協議價格庫簽約、集中采購、授權采購等多種采購方式。設備材料采購在合約下,向供商進行訂單下達,并跟蹤生產、運輸、收貨、安裝全過程管理。實現項目相關資源全過程管理。

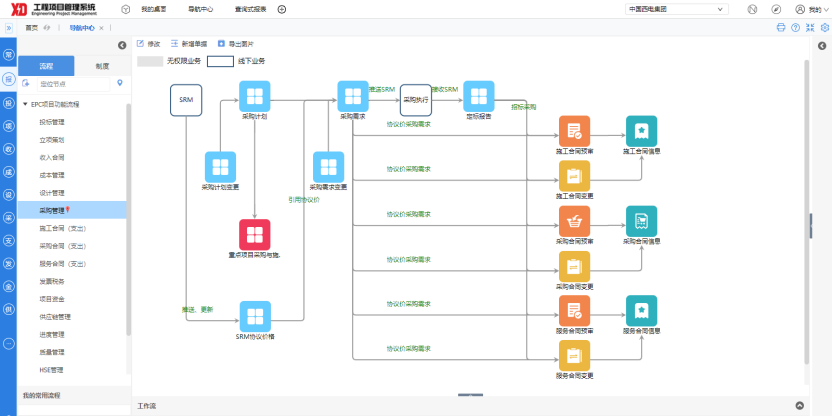

圖3:項目采購管理流程導航
資金收支控平衡,以項目為維度建立內部資金賬戶,對項目的合同收入、資金支出進行收支平衡管理,對墊資項目進行內部借還款、借款計息管理,使項目資金使用成本管理規范化。資金支付業務進行資金計劃預算、支出合同應付、資金賬戶余額三重控制,避免項目資金無控制支付和超付等風險。
國際業務多模式,針對企業承攬的國際業務,PMS系統進行了模式方案定義,支持國際語言環境及經濟業務多幣種。

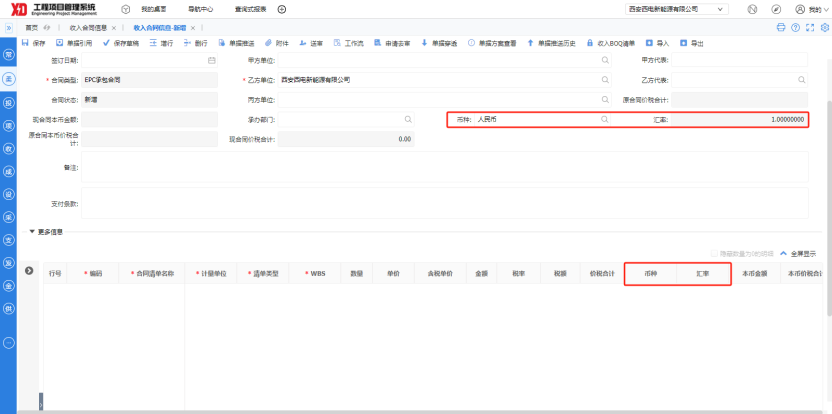

圖4:項目資金賬戶報表
業務財務相融合,PMS系統規劃項目管理業務功能的同時,也規劃了與CEE集團統建財務管控系統的集成方案。實現PMS業務數據推送財務核算的業財融合。

圖5:跨系統集成邊界
